盛安集團第四項目部承建的河北凱意碳四新材料一體化安裝工程位于河北省滄州市,該工程主要包括66萬噸/年異丁烷脫氫聯產MTBE裝置,其中包括脫氫單元、PSA單元、干燥單元及冷箱系統壓縮機一區壓縮機二區、配電室、機柜間等配套附屬設施,包括鋼結構制作安裝、設備安裝、工藝管道施工、電氣儀表施工及最終試壓調試工作。

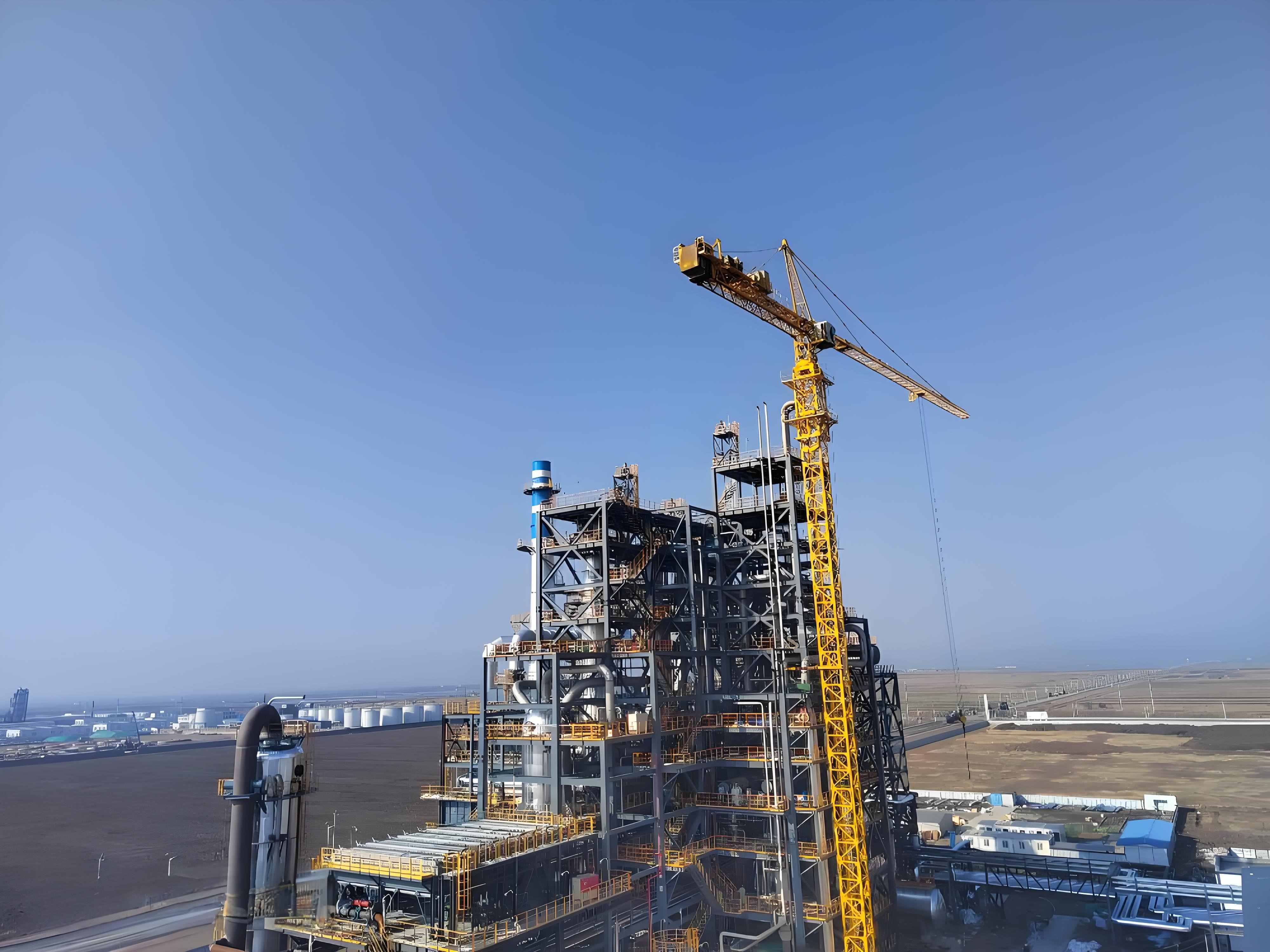

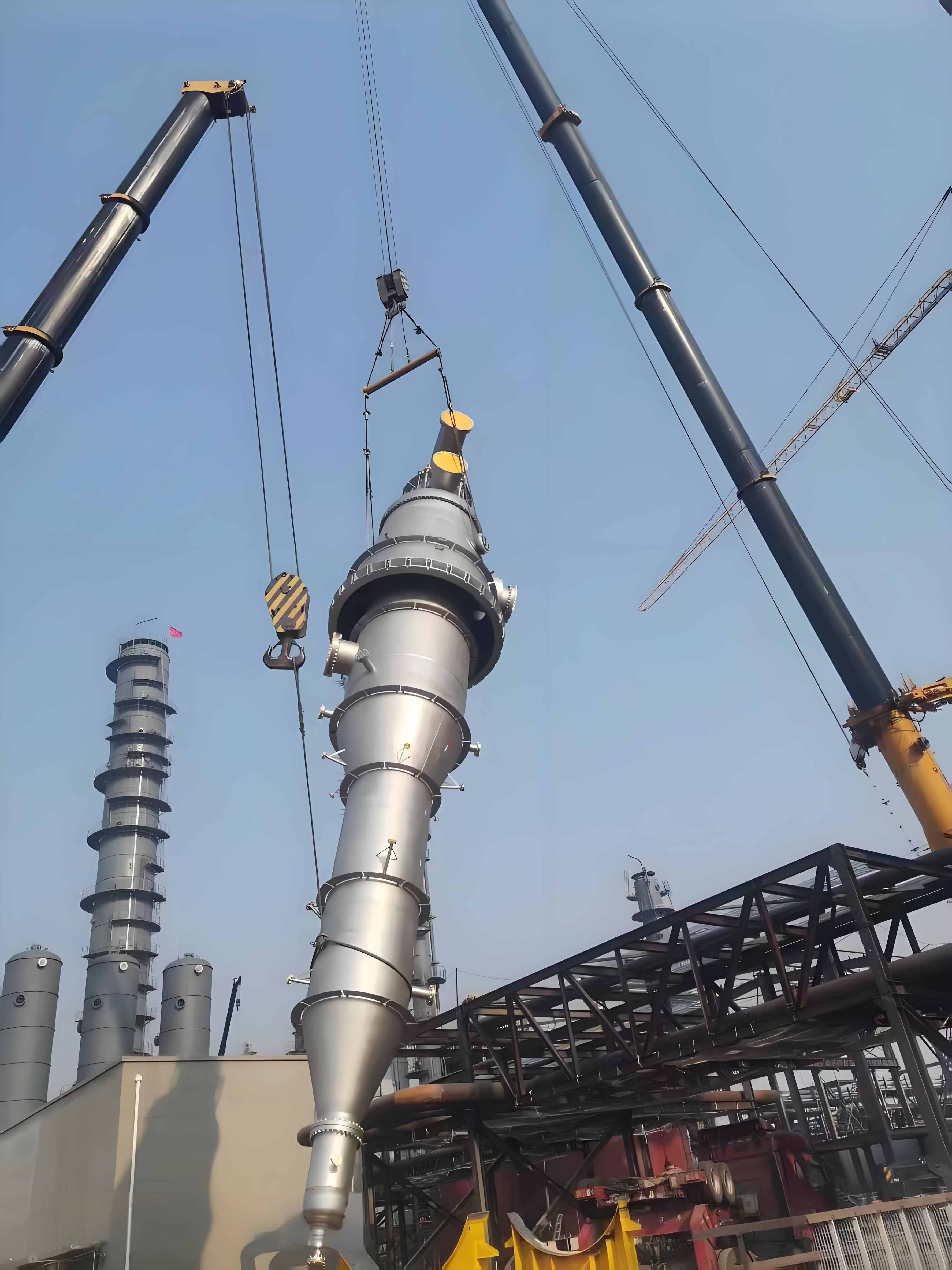

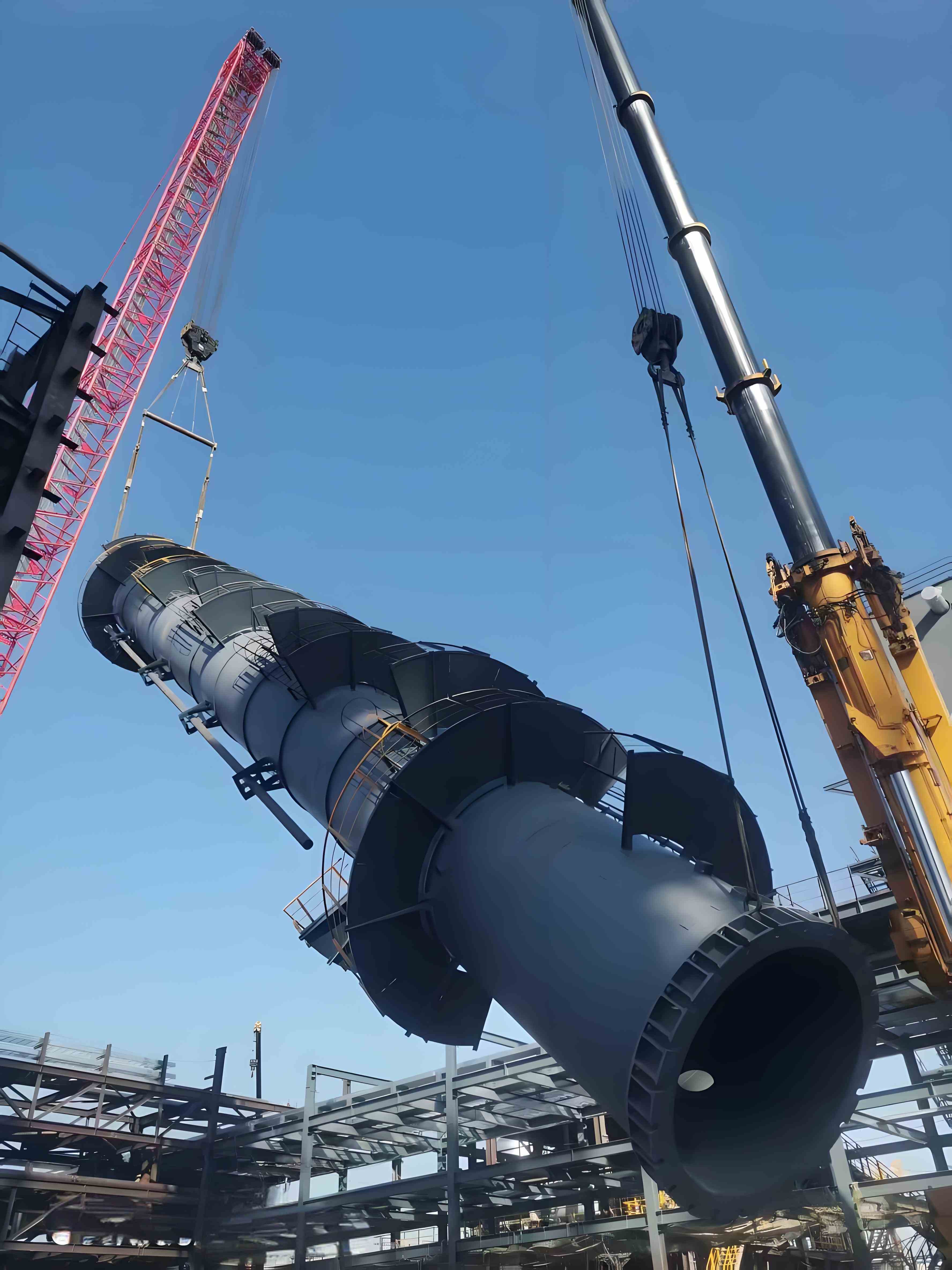

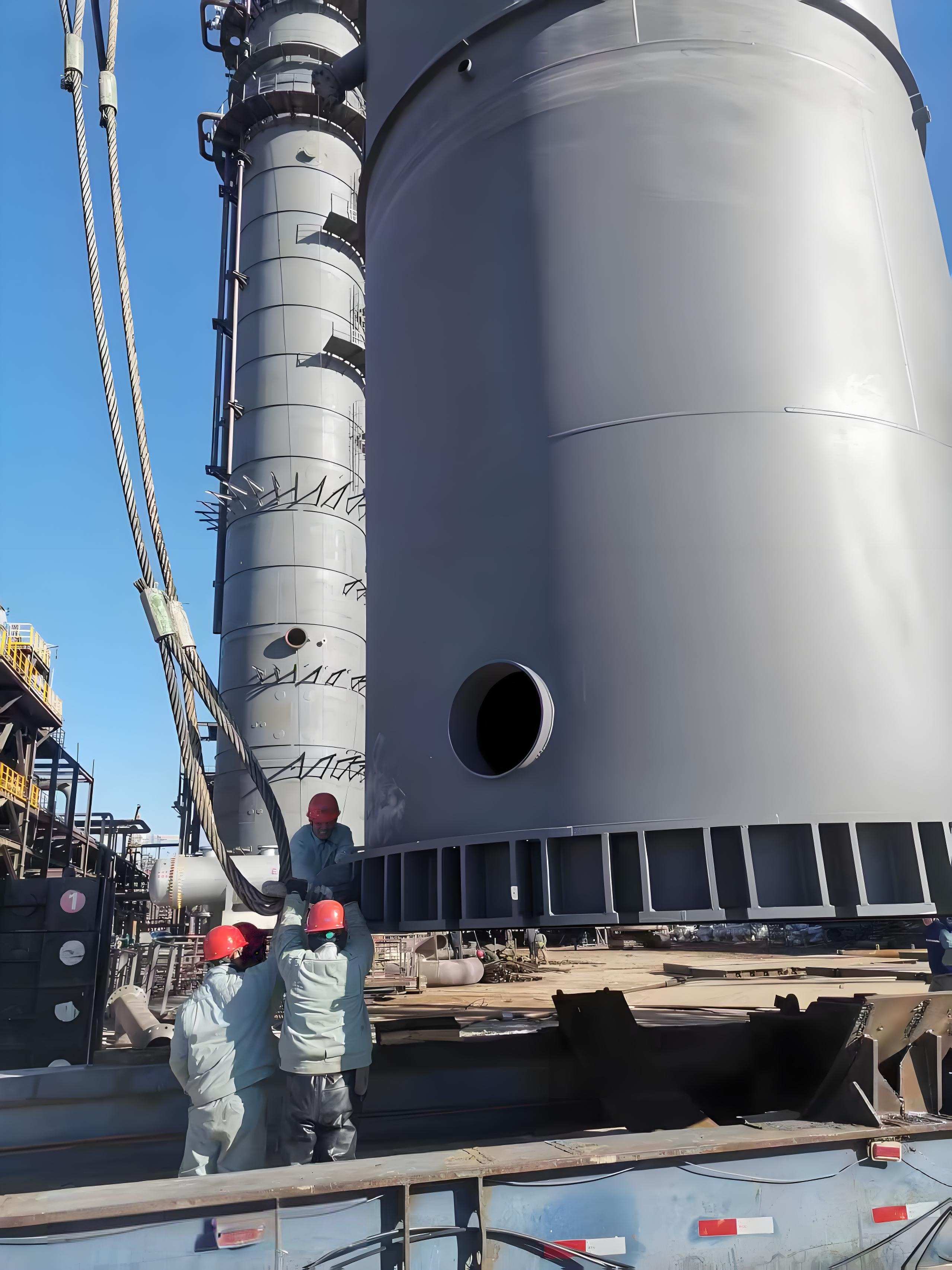

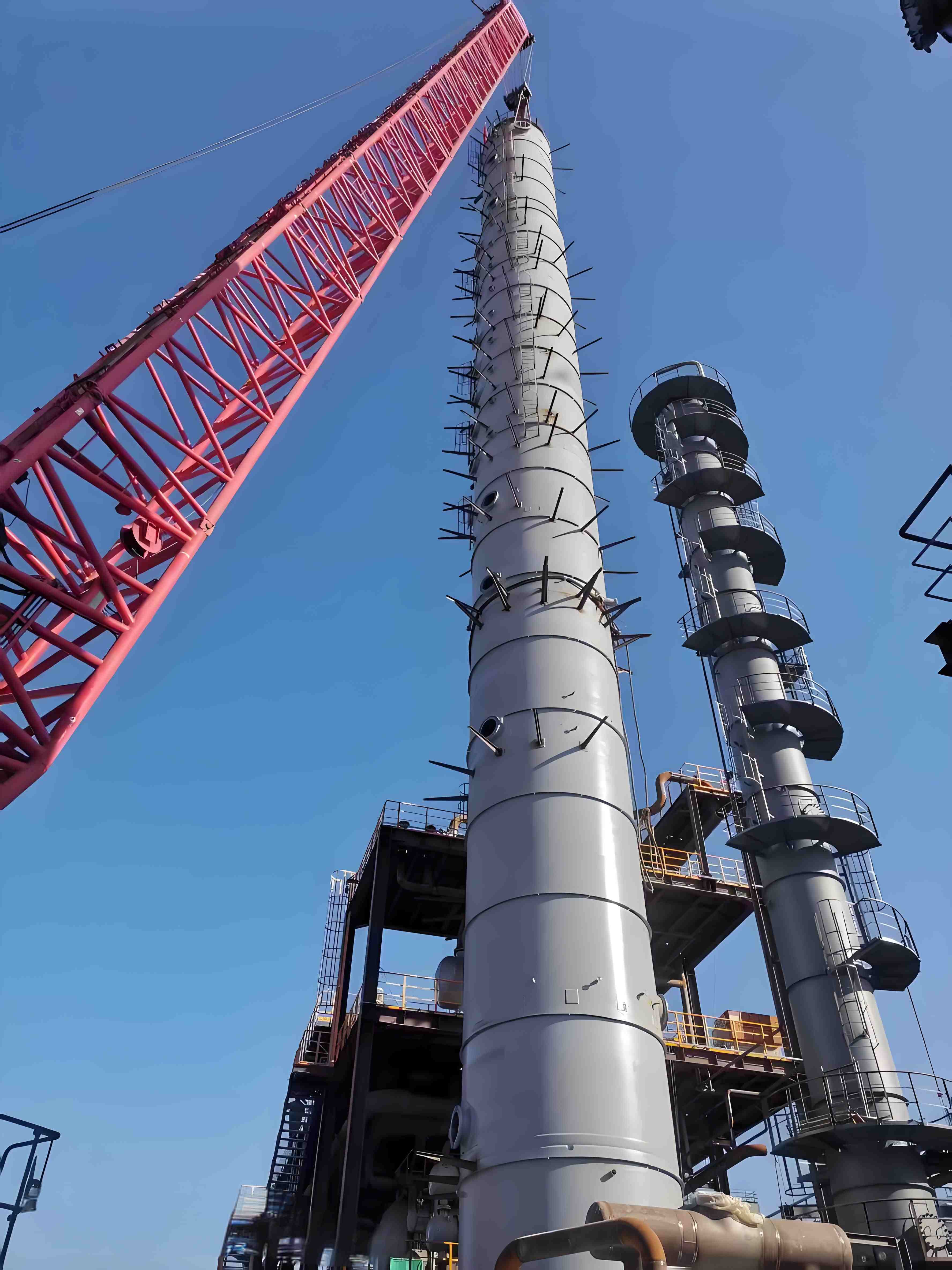

該工程從2024年7月進場施工到2025年3月開始水壓試驗,再到2025年4月底的吹掃試壓完成;從2024年7月1日第一根型鋼的下料制作到2024年7月27日第一跨鋼結構的起吊,再到2024年12月28日體量229.2噸高度為69米的催化蒸餾塔成功起吊;從2025年1月9日第一根電纜開始敷設到2025年3月10日的高壓受電成功;從以往工藝管道焊接只能停留在傳統手工焊到大膽引進自動焊接,再到自動焊接取得特檢院的認可。在這期間,項目部通過合理籌劃施工工期,深度交流反饋,積極謀劃提升節點,加強現場質量把控,確保了工程平穩向前推進。
縱觀這短短二百多天,盡管施工圖紙不理想,盡管建設單位要求的工期比較緊張,盡管現場需要解決各種各樣的問題,但從項目經理到技術管理人員再到現場施工的每一位工人,始終秉承追求更好的企業精神、堅韌做事的員工格言,發揚“盛安鐵軍”能打硬仗、敢打硬仗的工作作風,恪守崗位,兢兢業業,向建設單位交出了一份完美的答卷,未來的我們將在河北凱意的舞臺上,書寫更加輝煌的篇章。
